近期,由華新機電(dian)設計制造(zao)的2臺1500t/h橋(qiao)式抓斗(dou)卸船機在廣(guang)東(dong)粵(yue)(yue)電(dian)惠來電(dian)廠煤碼頭以(yi)整機形式順利吊裝上岸,標志著該項目(mu)關鍵節點圓滿完成,為廣(guang)東(dong)粵(yue)(yue)電(dian)惠來電(dian)廠5、6號機組擴建工程投產運(yun)行奠定了(le)堅實(shi)的基礎。

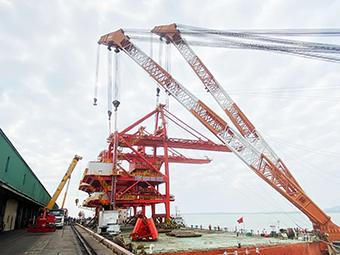

項目吊裝現場
廣東粵電惠來電廠配套碼頭建于廣東省揭陽市惠來縣靖海鎮東南面、靖海灣東部北炮臺岸段,電廠現有1、2號發電機組和3、4號發電機組,建設總容量2×600MW+2×1000MW。粵電惠來電廠5、6號機組工程擴建2×1000MW國產高效超超臨界燃煤發電機組,在原碼頭已有3臺鏈斗式連續卸船機的情況下,新增2臺1500t/h橋式抓斗卸船機。
為確保2臺卸船機順利吊裝上岸,項目團隊與相關單位緊密配合、與業主方通力合作,積極協調揭陽市海事局、惠來縣交通局等政府監管部門,開展吊裝方案評審會、安全性論證會,制定詳細的吊裝方案和應急方案,實時密切關注現場水文氣象專項信息,做足了安全防范措施。同時,項目團隊還開展多次作業協調會,通過科學統籌,加大投入,成功攻克暗涌、風大、漲落潮等因素導致的掛鉤解鉤難、吊裝落軌難,碼頭臨邊作業空間狹窄等困難,歷時3天完成2臺卸船機吊裝上岸。
此次卸船機吊裝上岸工作的圓滿完成,為電廠5、6號機組擴建工程提供了強有力的支持。下一步,華新項目團隊將再接再厲,做好后續調試完善工作,推動2臺橋式抓斗卸船機盡快投入使用。
